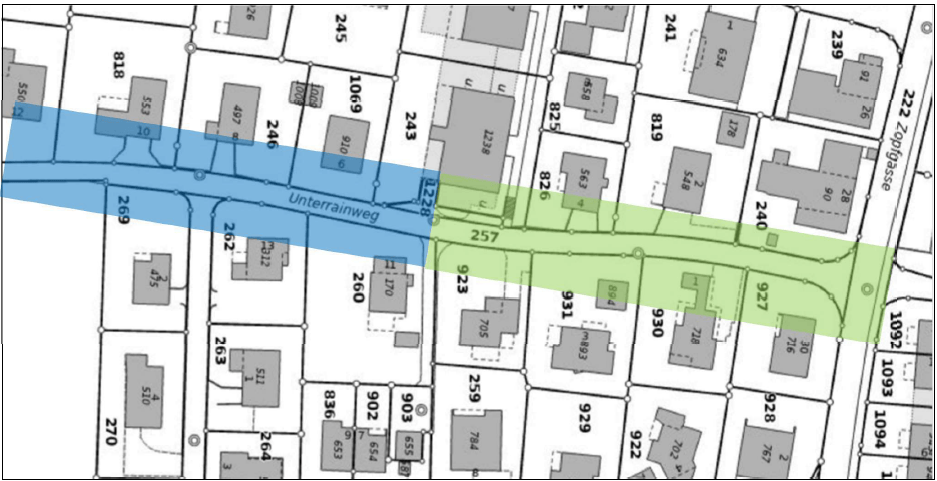

Ende September 2026 haben die Arbeiten für die Sanierung des Unterrainwegs gestartet. In der ersten Etappe (grün im Plan) werden im vorderen Teil des Unterrainwegs die folgenden Arbeiten ausgeführt:
- Baustelleninstallation und Absperrung des Baustellenbereich
- Sondieren der best. Wasserleitung / Installation der Trinkwasserprovisorien

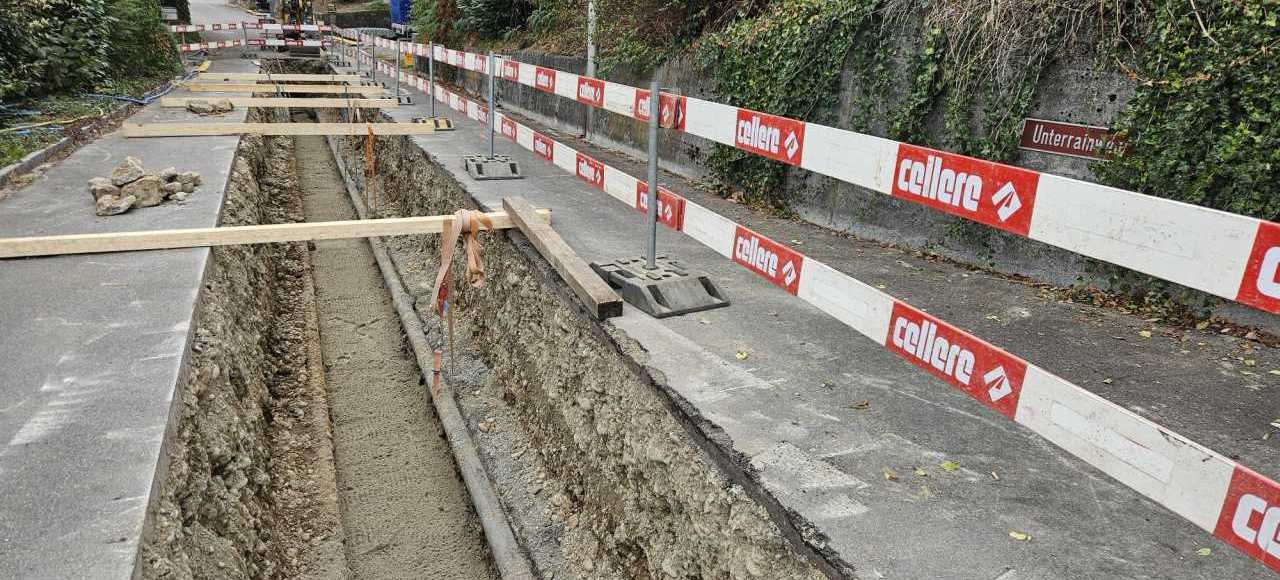

- Grabarbeiten Wasserleitung / Verlegen der neuen Wasserleitung
- Grabarbeiten Strom / Verlegen der neuen Rohranlage (inkl. Kabelschächte und Verteilkabinen)
- Erstellen der neuen Randabschlüsse
- Einbau Belag (Tragschicht) / Deckschicht wird am Schluss über den gesamten Ausbau eingebaut
Im Januar 2027 erfolgt mit der Wiederaufnahme der Bauarbeiten der Start der zweiten Etappe für den hinteren Teil des Unterrainwegs (blau im Plan).

Kontaktadressen:
| Baumeister (Cellere AG) | ||
| Polier | Mario Trabold | 079 686 80 78 |
| Bauführer | Bruno Stalder | 062 824 61 51 |
| Ingenieur (Fahrgrund AG) | ||
| Bauleitung | Stephan Waldmeyer | 079 378 24 88 |
| Gemeinde Staufen | ||
| Bauverwaltung | David Joller | 062 886 10 46 |
